广州长隆野生动物园生态边坡覆绿

 1现场概况

    此项目因工程开挖形成的高陡边坡,坡度平均在70-80c°,部分位置坡度在80°左右,坡面裸露,无植物覆盖,为了边坡的稳定性,斜坡面采用挂镀锌丝网客土喷播植草,坡顶采用开水平沟喷播植草,确保了边坡的整体稳定。由于开挖后土层贫瘠,会造成山体水土流失严重,会造成一定的安全隐患,必须要采取人工给植被创造优良的生长条件,才可利用植物对山体进行生态保护和美化。

2挂镀锌铁丝网客土喷播植生施工方案

一、施工程序及技术要点

(一)、挖方边坡挂镀锌铁丝网客土喷播植生技术

     镀锌铁丝网规格:60x60mm,Φ=2mm

1、原理

边坡挂镀锌铁丝网客土喷播植生技术也叫喷混植生技术,是现代国际采用的新型的喷播绿化方式,应用普遍,且绿化效果较好,它利用喷混机械将按比例混合并充分搅拌均匀的土壤基材与长效肥、速效肥、保水剂、粘接剂、植物种子和水的有机混合物,喷射到镀锌铁丝网面上,由于粘接剂的粘结作用,混合物可在坡面形成一个既能让植物生长发育,种植基质又不被冲刷的稳定结构,种子可以在其中生根、发芽、生长。边坡植被覆盖以灌木和草本为主,边坡呈立体绿化状,边坡植被强大的根系能深入坡面,把坡面连接成一个有机整体,其枝叶则能保护坡面免受雨水的直接冲刷,从而达到防止水土流失、稳定边坡、恢复生态的目的。

2、适用范围

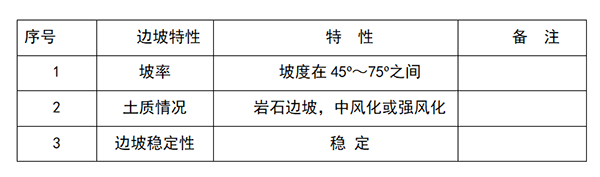

客土喷播植生技术主要使用如下特性的类型边坡。



3、施工方法

清理边坡——挂镀锌铁丝网或安装、钢筋固定——喷土壤基层——喷射面层并加入种子——盖无纺布——安装喷灌系统——养护。

A、边坡修整

按要求应在稳定的边坡进行生态整治,在保证边坡稳定的基础上,再修整坡面以达到施工的要求。

B、打钢筋、坡面挂镀锌铁丝网固坡或安装

在坡面上挂镀锌铁丝网进行护坡,增强护坡能力,同时对有机材料层起到“加筋”的作用。悬挂时应注意各单元间连接时应尽量对齐并拉紧连接,同时应使镀锌铁丝网尽量贴紧坡面。具体挂镀锌铁丝网步骤如下:将镀锌铁丝网沿坡面顺势铺下,铺设时应拉紧,铺整顺后用钢筋自上至下固定,镀锌铁丝网与坡面保持平顺。用铁锤将钢筋锤入坡面将镀锌铁丝网固定,局部较硬坡面用电钻在坡面上打孔,用铁锤将钢筋锤入孔内将镀锌铁丝网固定,另外,还需要用U形钢筋钉压实镀锌铁丝网,以防镀锌铁丝网不贴紧坡面,这样可大大提高基材层的稳定性,保证整个整治工程的顺利实施。

1)在坡面上按设计锚杆位置放样(每平方米设置4根锚杆,四周每间隔1m设置一根锚杆锚固,可根据实际工程需要调整锚杆数量和间距)采用钻头进行钻孔,成孔后将按设计要求制好的锚杆打入孔内;

2)锚杆设置完毕后,根据边坡稳固性和坡比,接着开始悬挂镀锌铁丝网。悬挂时应注意各单元间连接时应尽量对齐并拉紧连接,同时应使镀锌铁丝网尽量贴紧坡面;

3)镀锌铁丝网悬挂完毕后即可按要求固紧,施工时应保证坡面稳定。

C、喷射

喷射3-5cm厚的含草种及灌木种的客土层。面层喷射完毕进入养护阶段。

D、覆盖无纺布:选用18g/m2的无纺布从上至下进行铺盖,并固定。覆盖无纺布能保护施工工作面。为使草种免受雨水冲刷,并实现保温保湿,应加盖无纺布,促进草种的发芽生长。无纺布覆盖时应固定,因山区风大,应派人监控注意及时补充固定,补盖无纺布

E、安装喷灌系统:进行安装前,先询问甲方水源位置,然后进行合理布局,主管采用PVC50管,支流管采用PVC25管,每间隔4米沿坡面安装一条支流管,支流管上每间隔4米一个喷头,喷头高度根据水流量与坡度调整,保证喷头淋酒半径能达到全覆盖。

F、养护:喷射后浇水以保持土壤湿润,齐苗及成坪后逐渐减少浇水次数。

1)洒水养护:用安装好浇灌系统使养护水成雾状均匀的湿润坡面,注意控制好喷头与坡面的距离,保证无高压水流冲击坡面形成径流。养护期限视坡面植被生长状况而定。

2)追肥:应根据植物生长需要及时追肥。

及时补播:草种发芽后,应及时对稀疏无草区进行补播

4、施工效果的技术关键

  为了保证边坡绿化防护的效果,客土喷播植生技术的关键主要有四个方面:

A 、材料要求

a.镀锌铁丝网:采用的镀锌铁丝网应为合格产品。

b.种子纯度应保证在90%以上,同时种子为合格种子。要求加入灌木和草本种子。

c.材料规格:60x60mm,Φ=2mm

B、机械要求

a.特制喷混成套设备由湿喷机组。

b.湿喷机出料能力为12-25m3/小时,扬程达20米以上,空压机功率12m3以上。

C、客土喷播施工技术要求

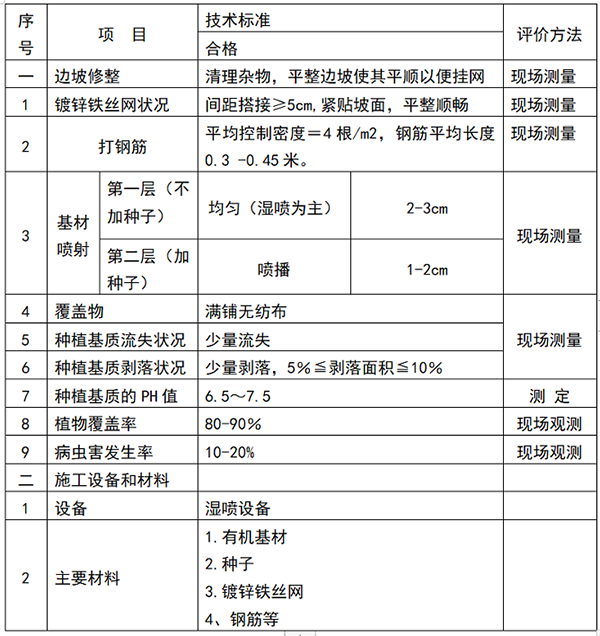

    客土喷播是一项对施工技术要求高,具体要求详见下表:

客土喷播技术施工要求

D、植物配置-—灌、草相结合,坡面植被以乡土或乡土化植物为主。种子配比为:狗牙根:百喜草:黑麦草:波斯菊:山毛豆:猪屎豆:木豆=8克:8克:5克:4克:5克:5克:5克



4后期养护方案

边坡要植草成功,并且始终保持令人满意的良好外观和功能,我们就必须有计划地、有目的地进行边坡养护管理。

新建的边坡植草当边坡植草种子或幼苗开始萌发或发育生长之时,就应开始边坡植草的培育管理,以确保尽快建坪成功,其管理措施主要包括覆盖无纺布、灌溉、施肥和病虫害防治等。

1.覆盖无纺布

无纺布主要用到已播种的边坡植草上,在边坡植草播种后,覆盖无纺布的目的是减少水土流失、保湿、保温等,并为幼苗萌发和边坡植草的提早返青提供一个更适宜的小环境。边坡植草因季节、坪床、土壤、气候等因素而受影响。

  ①为稳定和固定种子,以抗风和地表径流的浸蚀,需进行覆盖。

  ②气候(主要是气温)变化较大时,为缓冲地表温度波动,保护已萌发的种子和幼苗免遭温度变化而受害,需进行覆盖。

  ③播种季节正处于夏季高温期,为减少地表水分蒸发,为幼苗生长提供一个较湿润的小环境,需进行覆盖。

2. 浇灌

  新建的边坡植草,其幼嫩的根系的吸水能力和抗干旱的能力都比较弱,因此,需要及时地对边坡草进行浇灌。对于新建的边坡植草,如果天然降雨满足不了边坡植草草生长需要时,就需要进行人工浇灌。边坡植草播种完成之初,多采用叶面喷水的方式浇灌,一直保持湿润,直到根系下扎。播种后1~3周内,一天内需要一到几次灌水,而后浇灌频率应当减少,但强度应加大,直到全面成坪为止。新植边坡植草灌水应做到:

  ①在边坡植草的不同生长期,使用适当的灌水强度的浇灌系统,特别是早期未出芽时,以免冲散种子、冲倒幼苗。

  ②灌水时灌水速度不应超过土壤有效的吸水速度,以免形成径流,灌水应持续到土壤2.5~5.0厘米深完全浸润为止。

  随着边坡植草的生长发育,其根系也不断地深入土壤深层,其抗旱能力也不断地加强。因此,为避免根系的浅层分布和其他的一些管理措施的加强,边坡植草坪面也需要一定的干燥,这就要求恰当的灌水时间、灌水频率、灌水量等。

3.施肥

  新建边坡植草的施肥应掌握“基肥为主,追肥为辅”的原则,因此,在种植前如已经施足基肥,那么在幼苗期就不存在施追肥的问题,因为在这样的情况下,即使不追施肥料,已有的肥料也能满足边坡植草几个月对肥分的需要,这样一来就可减少人工,降低养护成本。如果肥力明显不足,则必须以一种行之有效的方式施追肥。当然,是否追肥常根据边坡草的颜色和生长状况来决定,当幼苗呈淡绿色,接着老叶呈褐色,而且生长缓慢时,这是缺肥的征兆。

此后边坡植草施肥的频率依土壤质地和边坡草的生长状况而定,应以长效载体氮肥料为主。

  4.病虫害的防治

  边坡植草的病害多是由于边坡过于潮湿或边坡植草的密度过大而引起的,因此,控制好边坡植草的灌水频率、排水通畅就可避免大部分苗期病害。如为防止腐霉菌凋萎病,最常用的拌种剂是氯唑灵,此外,也可用克菌丹和福美双防治根茎腐坏真菌。

5.修复补种

如遇雨水冲刷严重,即时修复补种。



5高边直坡安全保证措施

    (一)安全目标:贯彻“安全第一,预防为主”的方针,轻微工伤事故控制在1起以内、无重大伤亡事故,发包方安全管理检查评定为“优”。

    (二)安全保证措施:

    1、项目安全控制必须坚持“安全第一、预防为主”的方针。应建立和完善安全管理体系。

2、项目经理应对项目的安全负责,落实安全生产责任制度、安全生产规章制度和操作规程,确保安全生产费用的有效使用,保证项目安全目标的实现。

3、应根据工程的特点制定安全生产措施,消除安全事故隐患,及时、如实报告生产安全事故。应组织制定并实施项目部的安全生产事故应急救援预案。

4、应根据施工中人的不安全行为,物的不安全状态,作业环境的不安全因素和管理缺陷进行相应的安全控制。

5、必须建立安全生产教育制度,未经安全生产教育的人员不得上岗作业。

6、必须为从事危险作业的人员办理意外伤害保险。意外伤害保险期限自建设工程开工之日起至竣工验收合格止。

7、实施安全技术交底:工程开工前,项目经理部的技术负责人必须将工程概况、施工方法、施工工艺、施工程序、安全技术措施,向承担施工的作业队负责人、工长、班组长和相关人员进行交底;结构复杂的分部分项工程施工前,项目经理部的技术负责人应有针对性地进行全面、详细的安全技术交底;项目经理部应保存双方签字确认的安全技术交底记录。

8、项目经理应组织项目经理部定期对安全控制计划的执行情况进行检查考核和评价。对施工中存在的不安全行为和隐患,项目经理部应分析原因并制定相应整改防范措施。

9、安全检查:项目经理部应根据施工过程的特点和安全目标的要求,确定安全检查内容;项目经理部安全检查应确定检查负责人和检查人员,并明确检查内容及要求;项目经理部安全检查应采取随机抽样、现场观察、实地检测相结合的方法,并记录检测结果。对现场管理人员的违章指挥和操作人员的违章作业行为应进行纠正。

10、安全事故处理应遵循下列程序:安全事故发生后,受伤者或最先发现事故的人员应立即用最快的传递手段,将发生事故的时间、地点、伤亡人数、事故原因等情况,上报公司;事故处理:抢救伤员、排除险情、防止事故蔓延扩大,做好标识,保护好现场;事故调查:项目经理应指定技术、安全、质量等部门的人员,会同公司委派代表组成调查组,开展调查;调查报告:调查组应把事故发生的经过、原因、性质、损失责任、处理意见、纠正和预防措施撰写成调查报告,并经调查组全体人员签字确认后报公司。

11、本项目安全控制重点在于解决“高空施工”下的安全隐患,绿化人员进场施工之前管理人员应对其做好施工安全教育,施工时应做好安全施工措施(如安全帽、安全绳、安全带等),规避施工沿线周边居民、孩童对安全施工的干扰。



6工程项目施工工期

本工程工期施工15个工作日,养护期一年。第1天准备材料,第1-10天挂铁丝网,第7天机械进场,第7-15天喷泥,播种,盖布。第10-15天,安装浇灌系统。

产品相册



广州郁芳生态环境建设有限公司,是一家专注高品质草种、花种、绿化资材销售与边坡复绿施工的企业,位于广州。 通过提供绿化草种、景观花种、绿化资材、景观花海工程项目以及边坡复绿解决方案,郁芳绿化拥有一支专业高素质施工团队在边坡绿化和景观花海行业同样拥有同行及客户认可的技术优势。
业务联系电话:13711465651 传真:020-29143907
版权所有©2015 广州郁芳生态环境建设有限公司 备案号:粤ICP备16004023号 公司地址:广州市萝岗区兴太三路57号
法律声明:本站所有图片/文字/信息/网页格式栏目风格等,未经许可不得转载或镜像,违者将追究其法律责任。

关于我们| 联系我们
